三和保育園建替え工事 進捗状況

令和7年3月より三和保育園建替え工事が始まりました。
進捗状況をお知らせさせていただきます。

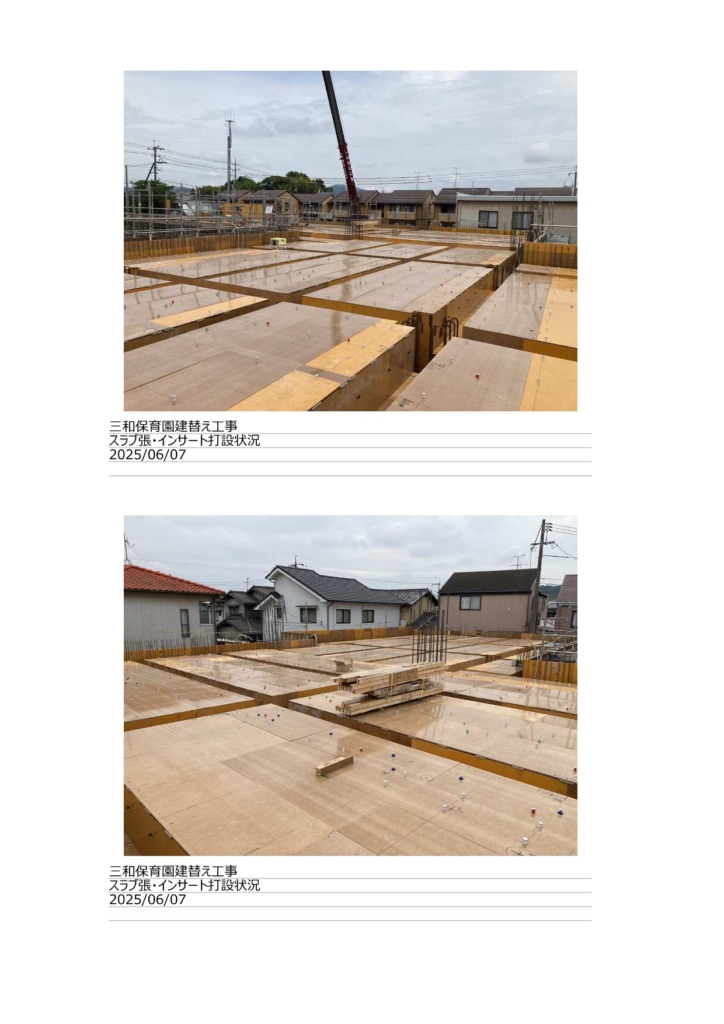

⑫6月7日

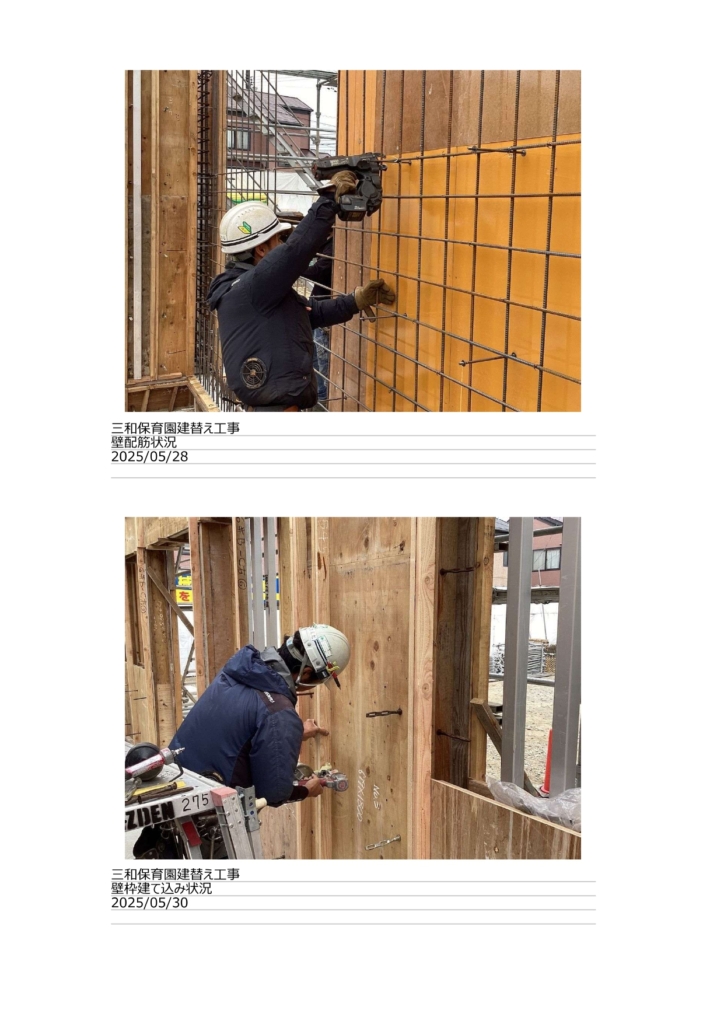

 壁型枠・壁配筋を施工し、梁型枠を施工しています。

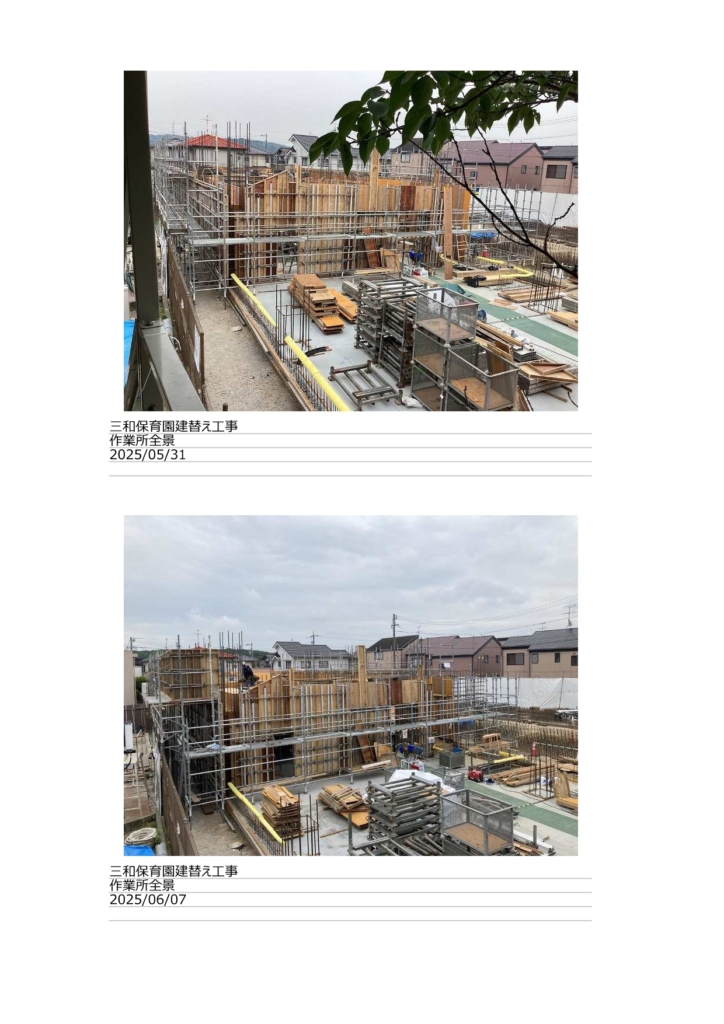

⑪5月31日
 梁・スラブ型枠を施工中です。

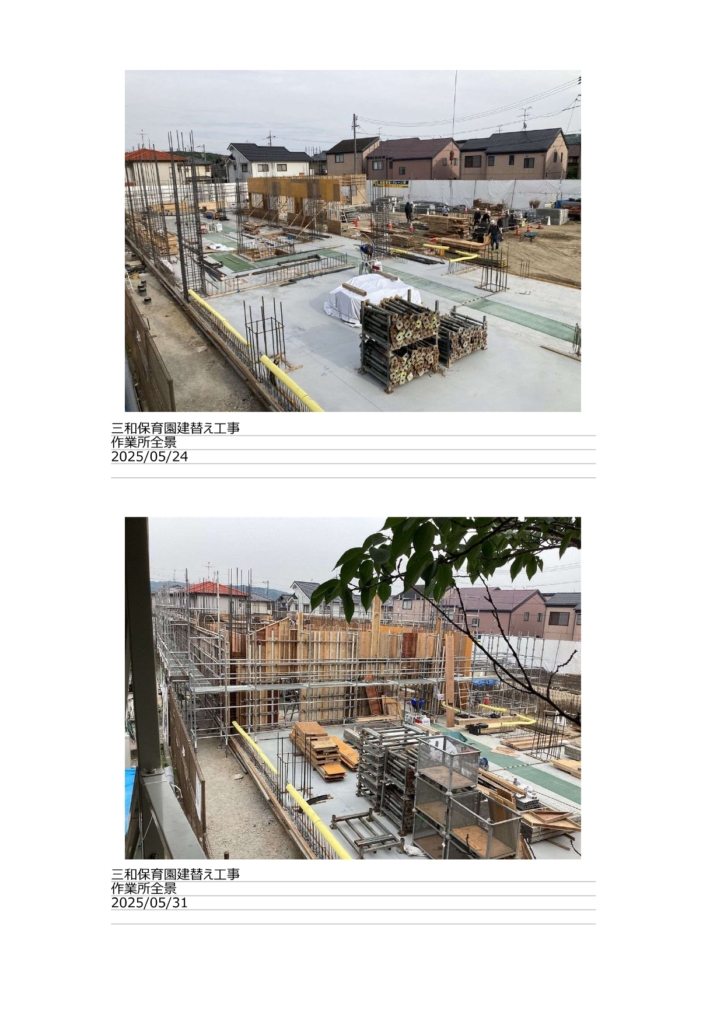

⑩5月24日
土間コンクリート打設から、上部躯体工事へ移行しています。



⑨5月17日
 断熱材敷き込み及び土間配筋が完了し、型枠作業中です。




⑧5月9日
 埋め戻し工事中です。

⑦4月30日
 先週に引き続き、基礎型枠脱型後、埋め戻し作業を行っています。




⑥4月25日
 基礎型枠脱型後、埋め戻し作業を行っています。


⑤4月19日
 基礎地中梁の配筋検査をし、基礎コンクリート打設を行っています。



⓸4月12日
 基礎・地中梁配筋施工中です。

③4月5日
 掘削、基礎下捨てコンクリート打設、杭頭補強筋取付作業が完了しました!

②3月29日
 掘削工事がほぼ完成しました!

①3月15日
 鋼管杭打設工事がほぼ完成しました!
